江苏华电滨海风电场工程由华电福新能源股份有限公司江苏分公司投资建设,规划总装机容量为121MW,拟安装55台单机容量为2.2MW的风力发电机组。风力与太阳能发电工程技术公司承担约12km风场内道路施工、25台风机的基础、箱变施工及安装任务,计划工期197天。

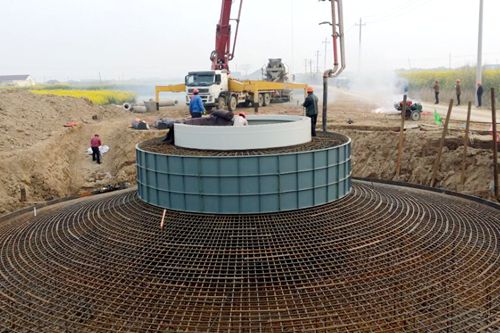

为实现首台风机基础浇筑目标,项目部精心策划,合理布局,充分发扬“一天也不耽误、一天也不懈怠”的中冶精神,积极践行“24小时工作法”,成功克服沿海滩涂施工难度大等困难,如期实现浇筑目标。
