金寨县生活垃圾焚烧发电厂工程土方施工进展加快

来源:城建工程技术公司 作者:杨华 发布时间:2014-09-24 阅读次数: 3151 次

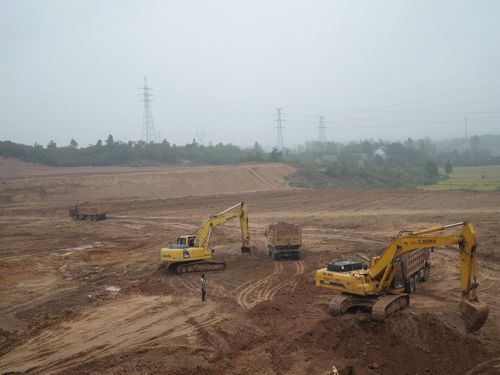

近期以来,为实现向业主承诺的做好开工前的各项筹备工作,城建工程技术公司金寨县生活垃圾焚烧发电厂项目部,把握住难得的有利天气条件全力以赴抢抓施工进度,场地平整、道路硬化、土方挖运等各项工作进展快速推进。



金寨县垃圾焚烧发电厂位于安徽省金寨县梅山镇山区,计划用地面积约50000平方米,是金寨县推进美好乡村建设、解决老区人民生产、生活垃圾处理难题的重点扶持项目。城建公司项目部进场以来,由于山区道路不畅,天气变化异常,阴雨天不断,给筹备三通一平工作带来很大影响。面对人手少、工期紧、土方开挖量大、作业难度高等诸多困难,项目部在雨天也积极抢抓施工进度,争分夺秒的推进工程建设。尤其是近日以来天气转好,全体管理人员更是加班加点抢抓土方施工进度。截至目前,土方挖运累计已完成挖方75806立方米,填方107863立方米,场地平整、土方挖运等工作有序快速推进,得到了业主单位的好评。
